固原彭阳煤电联营项目2×660MW机组工程总进度已完成54% 1、2号主厂房顺利封顶 锅炉钢架吊装完成
固原彭阳煤电联营项目2×660MW机组工程是我市重要的坑口电厂项目。9月3日,记者从该工程施工现场了解到,1、2号主厂房主体结构封顶,锅炉钢架吊装完成,正在进行受热面焊接,工程总进度已完成54%。

该工程是宁夏“十四五”重点能源规划项目,总投资45.88亿元,去年7月开工,建设工期两年。项目规划建设两台660兆瓦高效超超临界一次再热燃煤发电机组,采用“双机一塔”间接冷却模式,同步配套烟气脱硫、脱硝设施。项目年需燃煤约375.05万吨,燃煤通过带式输送机从王洼选煤厂直接进厂;年需用水约218.66万立方米,水源来自王洼煤业水处理厂产品水。项目建成后,将通过汽轮机抽汽为彭阳城区供热、为王洼工业园区供汽,供热面积570万平方米。热电分摊后设计供电煤耗为每千瓦时269.52克,达到国家新建机组能耗要求。

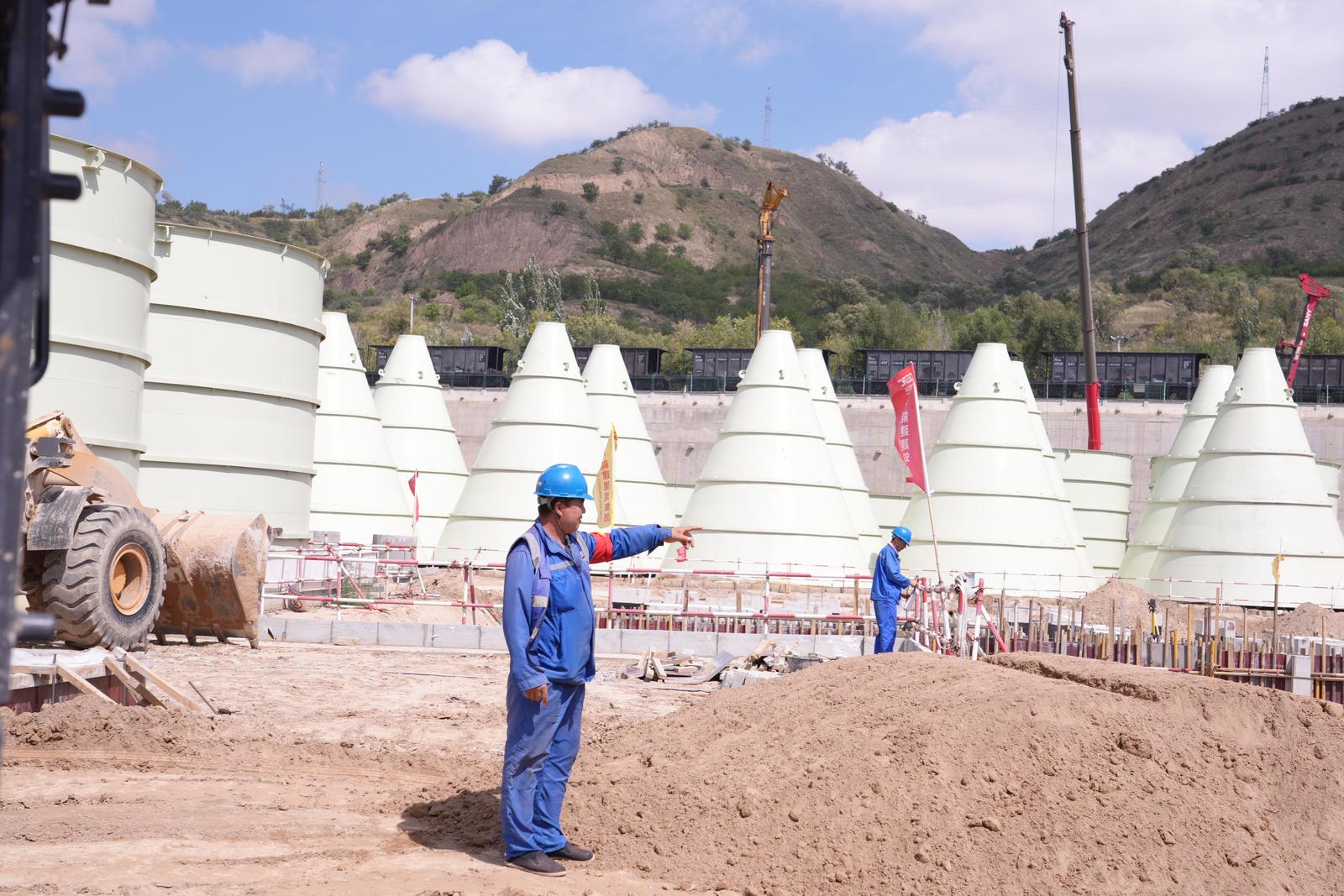

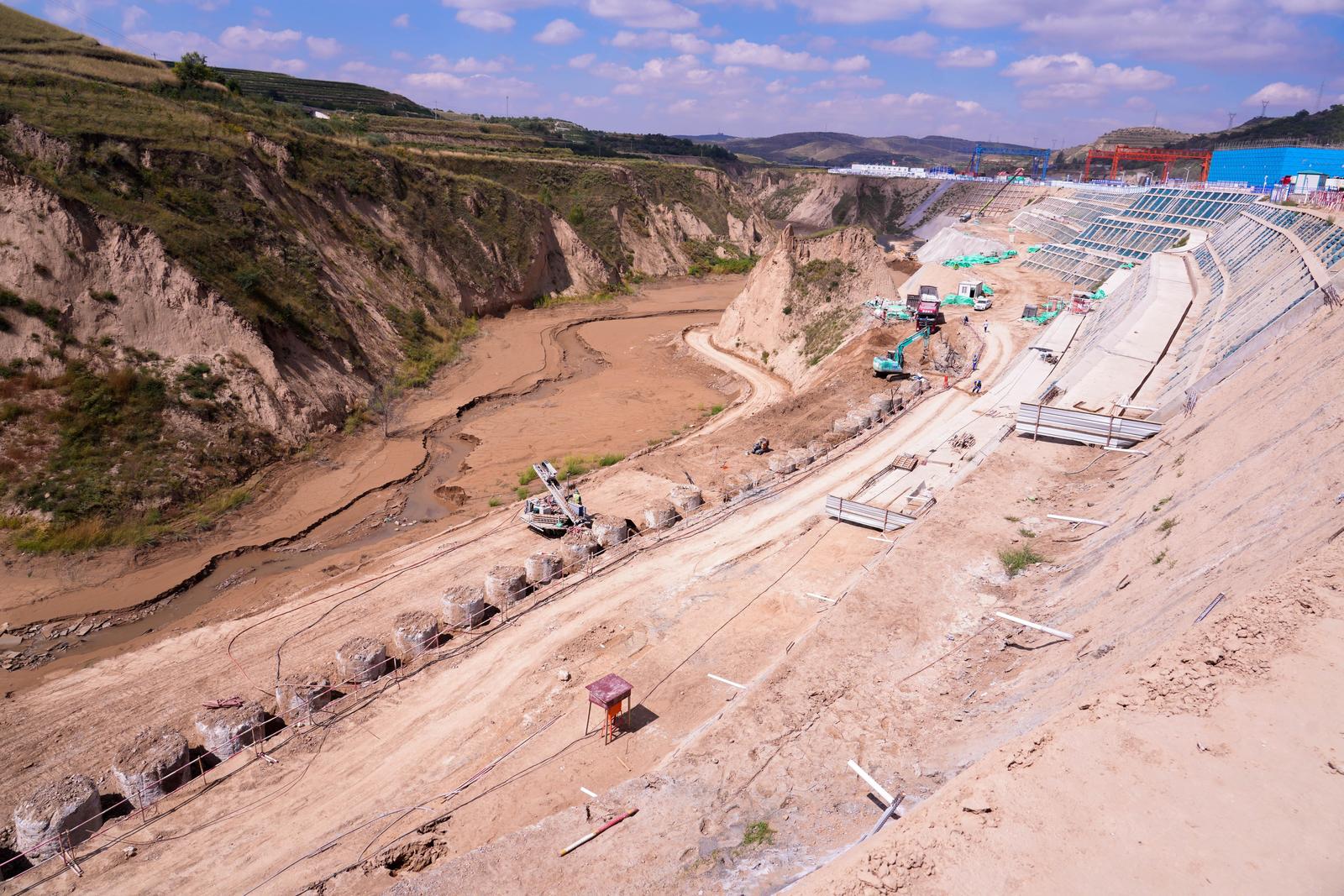

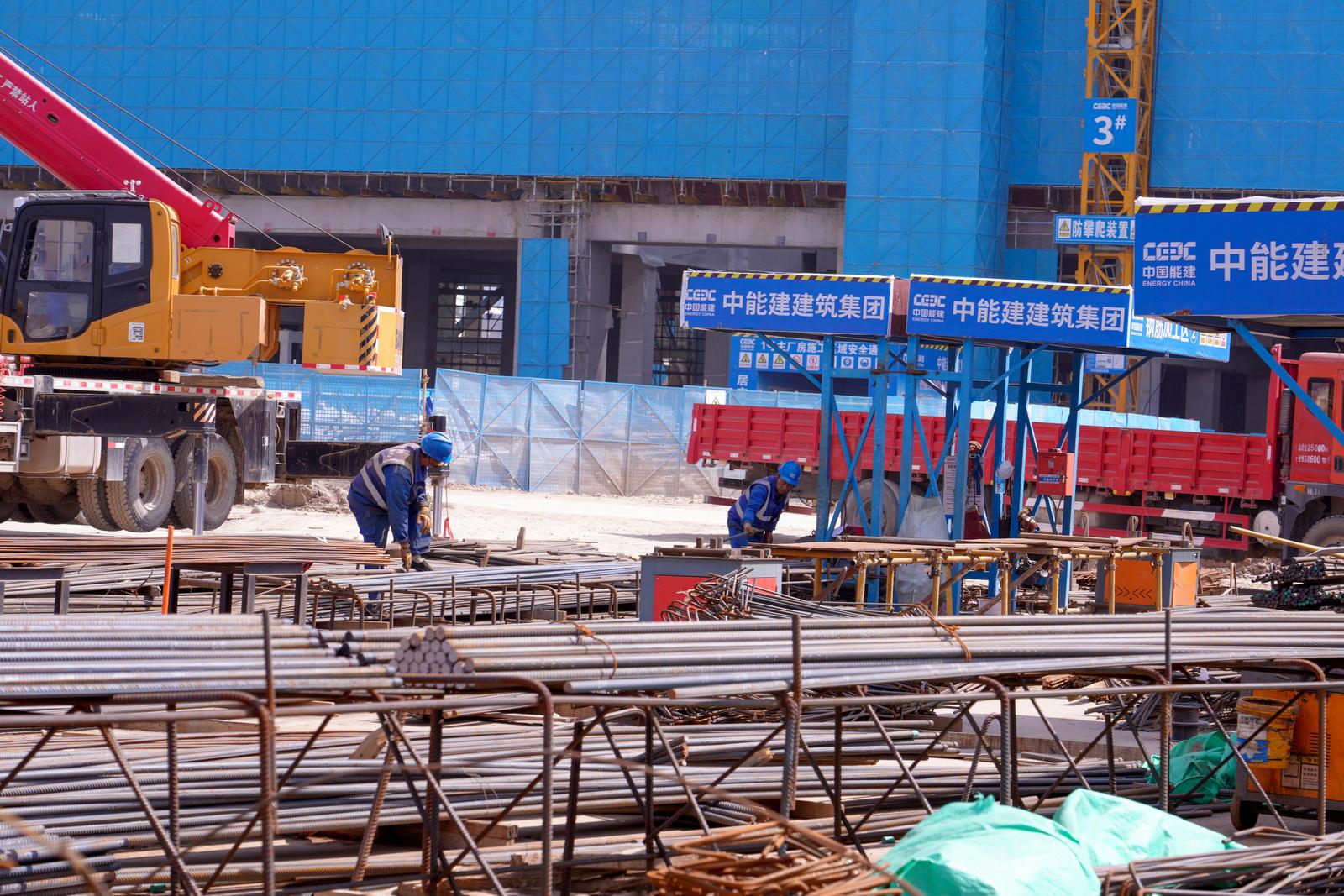

“目前1、2号主厂房34米层浇筑完成,主厂房主体结构封顶。锅炉钢架吊装完成,正在焊接受热面,总体施工进度达到54%,出图率为67%,设备到货均按节点可控在控。”工程管理部负责人杨辉介绍,由于项目场地狭长,北邻铁路、南临支沟,厂区属于四级湿陷性黄土,加之施工关键期恰逢汛期,脚手架搭设、清水混凝土模板安装等核心工序难度明显增加。项目部与设计院共克难关,采用灰土挤密桩加旋挖灌注桩工艺进行地基处理,并对模板安装、混凝土配比、浇筑振捣、养护保温等关键工序实行全过程管控;针对场地狭长带来的物料运输困难,现场通过统一协调、各标段交叉作业,保障施工进度。
目前,现场务工人员约2000人,高峰期可达4000人,月人均收入约8000元。

项目建成后,将有效补齐宁南地区电力供应短板,为宁夏电网安全稳定运行和新能源并网消纳提供调峰支撑;同时兼顾民生和产业用能需求,为彭阳城区集中供热和王洼产业园供应工业蒸汽,对优化区域能源结构、带动地方绿色低碳发展具有积极作用。(记者:余亚丽 潘辉)
相关新闻
-
奋进五年·喜看变迁丨筑牢战斗堡垒 激荡奋进力量
[2026-11-24] -
中国共产党固原市第五届委员会第十九次全体会议公报
[2026-11-24] -
自治区宣讲团到自治区卫健委、宁医大、宁夏体育职业学院、西吉县宣讲党的二十届五中全会精神
砥砺从严从实作风 凝聚干事创业力量[2026-11-23] -
不断开创持之以恒推进全面从严治党新局面——自治区党委十三届十三次全会引发全区党员干部群众热烈反响
[2026-11-23] -
覆盖现代农业、新型材料、装备制造、清洁能源、数字信息等重点产业领域 我区建成158个博士创新站
[2026-11-22] -
管党治党不松劲 实干担当促发展 ——自治区党委十三届十三次全会侧记
[2026-11-22] -
学习贯彻党的二十届五中全会精神固原市宣讲团报告会走进彭阳
[2026-11-22] -
我区启动治理欠薪冬季行动
[2026-11-21] -
宁夏将以主宾省身份参加香港国际中医药大会
[2026-11-21] -
宁夏发布药品医疗器械流通监督管理新规
2027年1月1日起正式施行[2026-11-21]
