提速便民解难题 彭阳王家山35千伏模块化变电站正式投运
记者9月1日从国网固原供电公司获悉,日前,彭阳王家山35千伏模块化变电站正式建成投运,这是固原市第二座35千伏模块化变电站。

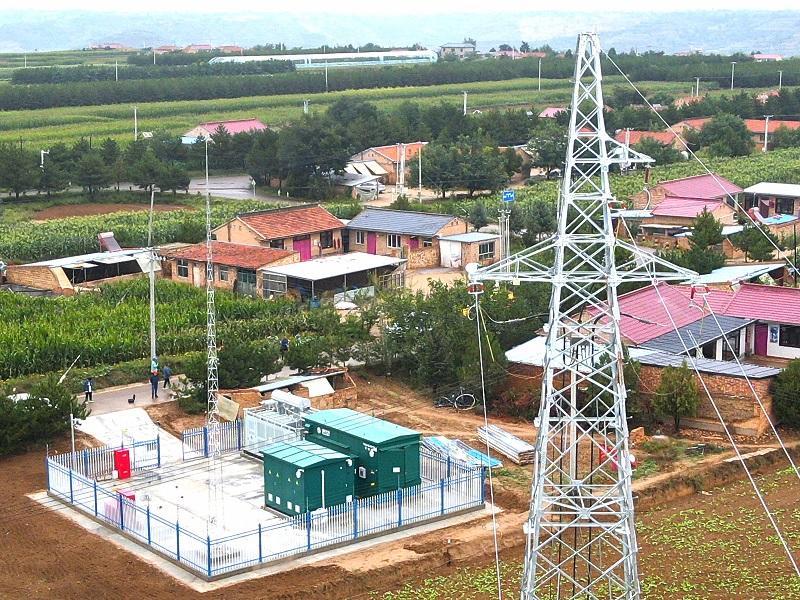

彭阳王家山35千伏模块化变电站。
据悉,彭阳王家山35千伏模块化变电站工程包含两大核心部分。一部分为35千伏输变电工程,总投资1189万元,建成10兆伏安模块化变电站1座,新建35千伏线路10.01公里,拟建杆塔40基;另一部分为10千伏配套送出工程,投资414.55万元,新配出米塬线、北塬线、张湾线和双树线4条10千伏线路,总长度达12.26公里。
彭阳王家山35千伏模块化变电站投运后,区域供电质量可得到实质性改善,供电半径大幅缩短,由原来的16.06公里降至6.85公里;用户平均停电时间从每年11.37小时减少至7.67小时,每年缩短4.7小时;平均电压越限时长也从21小时降至12.4小时,每年缩短8.6小时,且精准解决了周边多条线路长期存在的供电难题,为区域经济社会发展和群众生产生活提供更稳定、可靠的电力支撑。
