六盘山扩建电厂至六盘山750千伏线路工程进入基础施工阶段

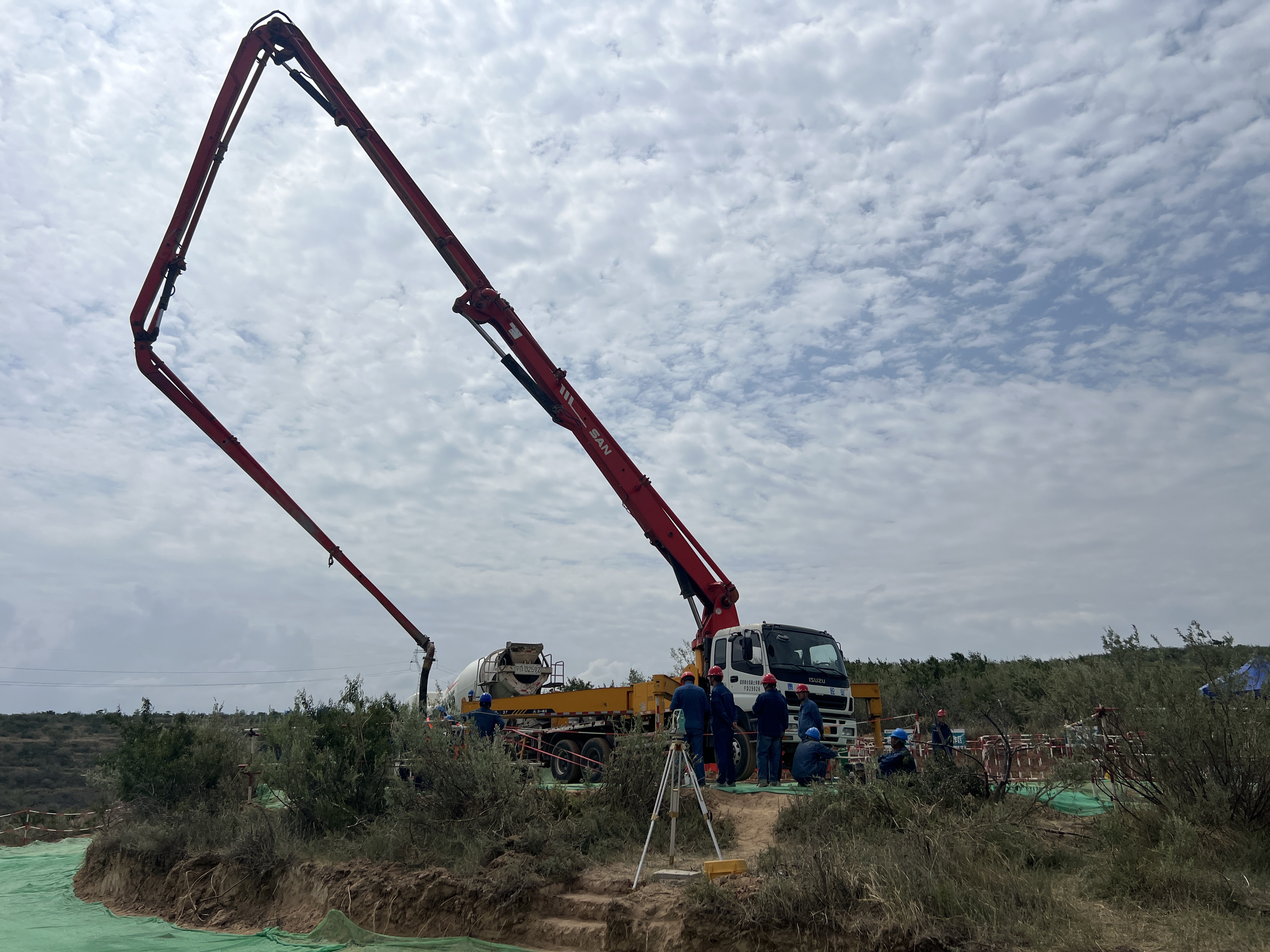

6月18日,六盘山扩建电厂至六盘山750千伏线路工程在LT23杆位举行基础浇筑首例试点仪式,标志着该工程全面进入基础施工阶段。
该工程起点为六盘山扩建电厂出线构架,终点是750千伏六盘山变构架。全线采用同塔双回路与两个平行单回路架设方式,新建同塔双回路铁塔6基、单回路铁塔72基,新建线路总长33.881公里,其中1.783公里为同塔双回路架设,32.098公里为两条单回路架设。

为确保工程顺利推进,开工前期,宁夏送变电公司做了大量准备工作。技术人员积极配合复垦单位,对线路全线地形和通道进行全面勘查;完成项目部、材料站选址及项目部标准化建设;组织专业分包团队对线路复测,保障工程精准实施。此外,项目部完成前期策划审批,开展应急演练,细致检查开工资料与准备情况,为工程推进筑牢根基。

此工程建设意义重大。一方面,能满足六盘山电厂扩建机组的电力送出需求,加强固原地区电网结构,推动当地重要负荷用户、新能源规划布局与建设,有效缓解用电紧缺和工业园区负荷增长带来的供电压力。另一方面,对优化750千伏主网架结构、保障电网安全稳定运行至关重要,将为自治区经济发展注入强劲动力,具有深远战略意义。

宁夏送变电公司施工项目部表示,下一步将以基础首例试点为标准,秉持高标准、严要求原则,精心组织施工,严把质量与安全关,全力打造精品工程。在后续施工过程中,项目部将不断优化施工方案,加强现场管理,确保工程按计划高质量推进,为固原地区电网发展和自治区经济腾飞贡献力量。
相关新闻
-
联合预警!固原市发布山洪灾害气象风险橙色预警
[2026-07-26] -
联合预警!固原市发布山洪灾害气象风险橙色预警
[2026-07-26] -
榜样在身边丨四十年,把论文写在黄土地上——记“全区优秀共产党员”王峰
[2026-07-25] -
阵风7级!宁夏发布大风蓝色预警
[2026-07-24] -
“他的家人就是我们家人”,固原老兵用行动诠释跨越生死的战友情
[2026-07-24] -
“骏马奖”得主西吉作家马骏梦圆,胞弟轮椅少年马航被宁夏大学录取!
[2026-07-24] -
微故事丨一炉烟火烤出幸福味
[2026-07-24] -
榜样在身边丨解决问题有实招——记“全区优秀党务工作者”杨银贵
[2026-07-23] -
今日午后至前半夜 ,固原市有雷暴大风、冰雹等强对流天气,请注意防范→
[2026-07-22] -
全区优秀共产党员丨像蜜蜂一样酿造“甜蜜事业”
[2026-07-22]
